Política

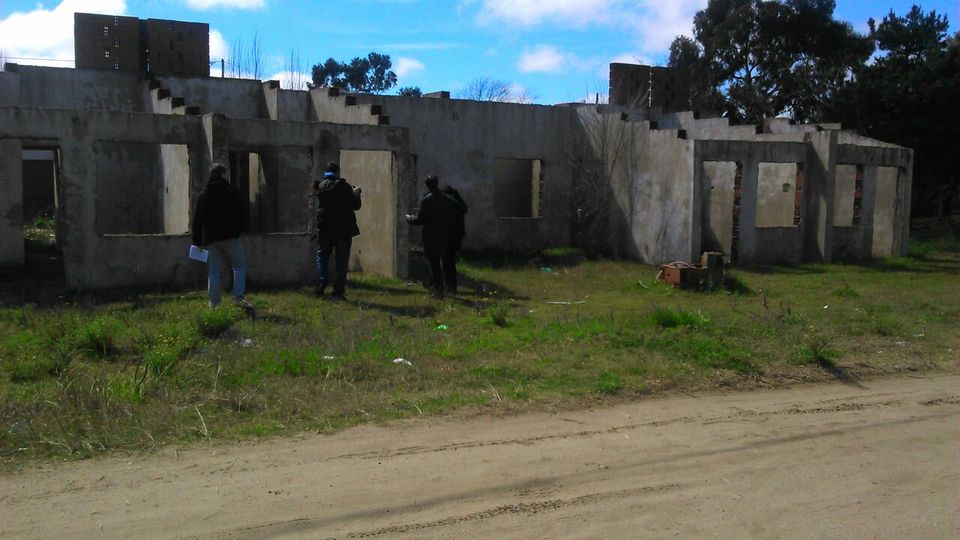

Stolbizer informó al gobierno de Macri sobre abandonado del plan de viviendas de Villa Gesell

13-09-2016 EXCLUSIVO- En un escrito, presentado al ministro del Interior, Rogelio Frigerio, la diputada nacional le presenta un informe minucioso del estado de los distintos barrios de viviendas sociales iniciados en Villa Gesell, durante la gestión Erneta. Además, le solicitó que realice una auditoria, requiera una rendición de cuentas e inicie las demandas judiciales pertinentes. Por último, pidió que se dé respuesta a los vecinos adjudicatarios de las viviendas que quedaron sin terminar.

PARTE DE LA CARTA ENVIADA AL MINISTRO:

Se trata de la construcción de 346 viviendas divididas en 3 planes que se detallan a continuación:

1) VILLA GESELL 1-1- Barrio San Jorge

Cantidad de Viviendas: 56 (CALLE 122 Y 14)

Empresa Adjudicataria: MADAKI S.A.

Monto del contrato: $ 4.361.111,93

Fecha firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Viviendas terminadas y entregadas 40

Avance físico de la obra según Gobierno Nacional: 84,59 %

Avance real de Obra 65%



2) VILLA GESELL 1-2 Barrio San Jorge

Cantidad de Viviendas: 50 (calle 122 bis y 14)

Empresa Adjudicataria: MADAKI S.A.

Monto del contrato: $ 4.013.998,84

Fecha de firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Avance físico de la obra según Gobierno Nacional: 65,01 %

Avance real de Obra 28.7 %



3) VILLA GESELL 1-3 Barrio San Jorge

Cantidad de Viviendas: 36 (CALLE 123 Y 14)

Empresa CEPEDA Juan Carlos (fallecido en 2009)

Monto del contrato $ 2.780.172

Fecha de firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Avance físico de la obra según Gobierno Nacional 69.76 %

Avance real de Obra 28,7 %



4) CARMENCITA 1

Cantidad de Viviendas: 48 (CALLE 27 Y 112)

Empresa REDANTEL S.A.

Monto del contrato $ 3.854.000

Fecha de firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Avance físico de la obra según Gobierno Nacional 63,07 %

Avance real de Obra 27,4 %



5) CARMENCITA 2

Cantidad de Viviendas: 24 (CALLE 30 Y 108)

Empresa REDANTEL S.A.

Monto del contrato $ 1.850.000

Fecha de firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Avance físico de la obra según Gobierno Nacional 51,80 %

Avance real de Obra 27,4 %



6) UNICORNIO 1

Cantidad de Viviendas 48 (CALLE 104 Y 24)

Empresa CEPEDA Juan Carlos (fallecido en 2009)

Monto del contrato $ 3.853.920

Fecha de firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Avance físico de la obra según Gobierno Nacional 11,08 %

Avance real de Obra 6%





7) UNICORNIO 2

Cantidad de Viviendas: 42 (CALLE 100 Y 25)

Empresa CARPINTERIA INDUSTRIAL MERLO

Monto del contrato $ 3.359.874

Firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Avance físico de la obra según el Gobierno Nacional 37,96 %

Avance real de Obra 27%



8) UNICORNIO 3

Cantidad de Viviendas: 42 (CALLE 100 Y 24)

Empresa CARPINTERIA INDUSTRIAL MERLO

Monto del contrato $ 3.359.874

Fecha de firma del contrato 05/03/09

Plazo de entrega 10 meses (enero 2010)

Viviendas terminadas y entregadas 42

Avance físico de la obra según el Gobierno Nacional 97,39 %

Avance real de Obra 97,39 %

Entregadas en octubre 2011



Ahora bien, diferentes concejales del partido de Villa Gesell, denunciaron al ex intendente de ese municipio Jorge Rodríguez Erneta ante el juez federal Ariel Lijo a fin de que la justicia Federal investigue el destino de los fondos otorgados para la construcción de viviendas sociales, que nunca se concretaron. Esta presentación fue sorteada y recayó en el

juzgado del Dr. Ramos. Esta denuncia fue ratificada y se aportó gran cantidad de pruebas. En dicha causa se investiga el accionar de las autoridades locales y del Ministerio de Planificación de la Nación, pero no se evalúa una reparación a los habitantes del lugar.

Por lo expuesto y atento la gravedad y el perjuicio que sufren los vecinos de Villa Gesell que esperan sus viviendas pero se ven afectados por hechos de corrupción es que solicito su intervención a efectos de que se disponga una auditoria en relación al Plan Federal de Vivienda destinado a la localidad y en particular se pueda precisar el monto total de los fondos que se transfirieron para las viviendas y se acreditaron en la cuenta de la Municipalidad de Villa Gesell durante los años 2009 al 2015, como así también determinar si las viviendas se terminaron, cuantas ni siquiera comenzaron a construirse y cuantas se encuentran en estado de abandono, indicándose el grade de avance.

Por lo expuesto, solicito:

1) Se disponga la iniciación de una auditoria de gestión interna sobre los planes de viviendas que fueran licitados, adjudicados, ejecutados y pagados durante las últimas tres gestiones del gobierno nacional. Considero además que sería muy saludable para nuestra república que los resultados de dicha tarea sean difundidos públicamente para conocimiento de la ciudadanía;

2) Se atienda de manera particular sobre la situación de Villa Gesell y se requieran las correspondientes rendiciones de cuentas de los funcionarios locales responsables. Eventualmente se considere la necesidad de una respuesta a las personas que fueran convocadas por su estado de necesidad de una vivienda;

3) Se formalicen las denuncias penales que correspondan si esa auditoria determinara la existencia de posibles ilícitos penales en el manejo de los recursos públicos. A esos fines, pongo en comunicación que también he presentado un pedido de ampliación de denuncia para la investigación de irregularidades en el mismo distrito de Villa Gesell con relación a la Obra de Ampliación de repotenciación del sistema eléctrico.
